5月18日上午,深圳市福田区白石路2×d1400污水压力管修复工程单线管道通水仪式及技术交流会在福田水质净化厂举行。作为深圳市市政管网设施及系统升级改造的重要组成部分,该管道的顺利通水意味着深圳市福田区至南山区跨区域应急调配能力显著提升,对建立滨河—福田—南山污水应急调配通道起着至关重要的作用。

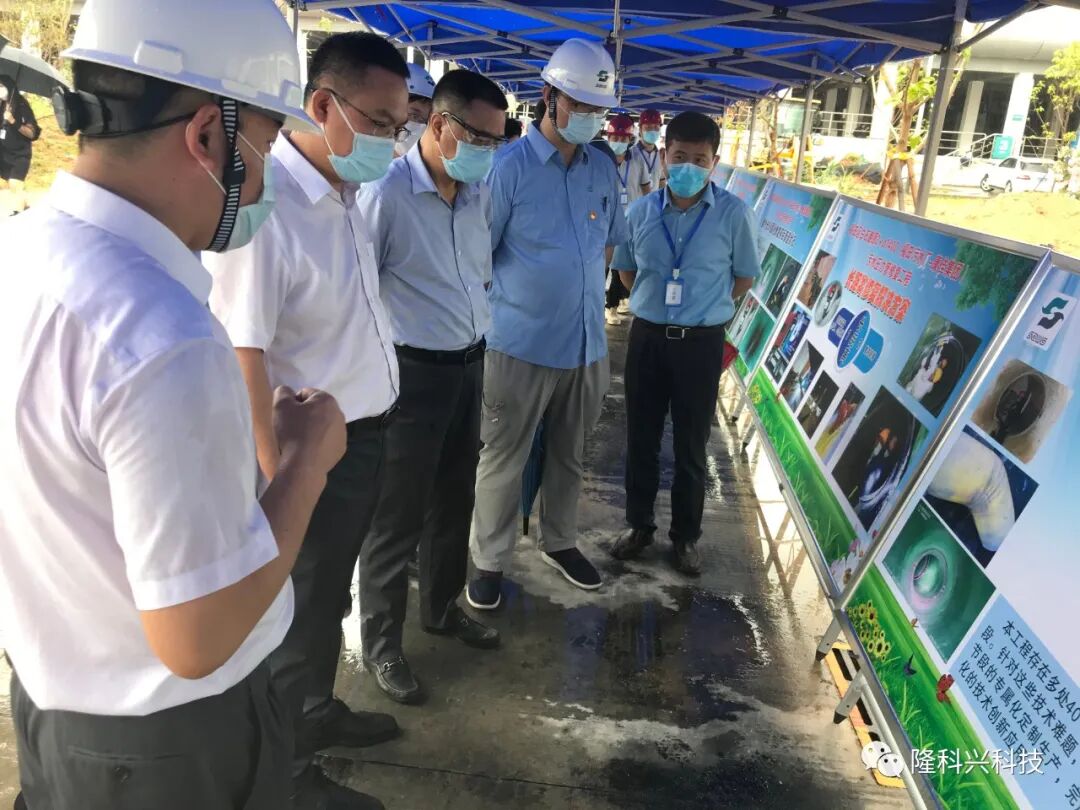

活动中,深圳市水务集团副总裁廖雪霖、管网部部长张德浩、建管中心主任宋林、技术部部长蔡倩、福田分公司经理包俊、南山分公司经理邓若哲、深圳市利源水务设计咨询有限公司执行董事臧翀、福田区水务局主任蔡毅、北京隆科兴科技集团股份有限公司董事长黄满虎、总经理祝显学、总工程师王远峰以及南山区水务局、罗湖区水务局、盐田区水务局相关领导和各参建单位的相关人员现场出席。
(从左至右:
殷卫东、臧翀、廖雪霖、崔宇、黄满虎)施工项目管道于1995年建成投产,白石洲路南段时有爆管事故发生,管道使用年限长,管道内部锈蚀严重,且大部分附属设施老旧。为保障福田区污水不溢流至深圳湾流域,对深圳湾流域的水质造成污染,北京隆科兴科技集团股份有限公司于2019年11月15日成立项目部正式开工,期间,项目人员不仅主动放弃春节休假,更在国内新冠疫情爆发期间积极应对,及时采购防疫物资,坚守抗疫一线,丝毫没有退缩,最大程度的减少疫情对项目产生的影响,保障工程项目顺利实施。
隆科兴秉承持续提升水环境质量、解决水安全复杂问题的理念,以技术为依托,结合施工、材料、设备等全方位一体化的服务,奋勇拼搏,锐意进取,以坚实的步伐承担推进绿色发展、建设美丽中国的社会责任,以更加优质的服务和产品推动“隆科兴”品牌的高质量发展。该项目的顺利通水,标志着深圳市白石路项目污水压力管修复工程取得了阶段性的成功,迎难克艰,遇到问题积极应对,彰显了隆科兴人勇于担当的精神及完善的修复实力。

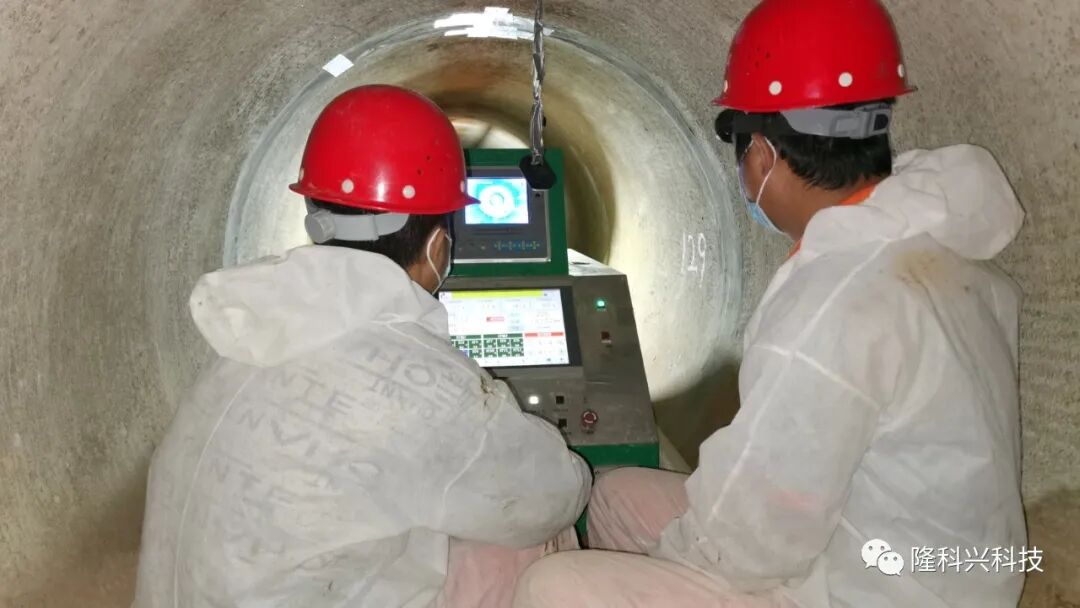

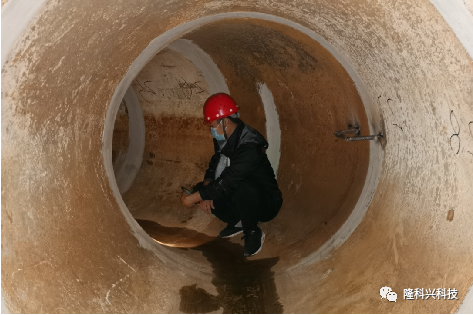

该管道自1995年建成投产,已历时25年,管道建设基础资料缺失,加之深圳市迅速的城市化建设,地理地貌变化巨大,导致管道具体走向、位置及埋深不明,隆科兴多方查找管线相关资料,结合大埋深管线探测仪、探地雷达等多项措施,综合分析,成功探明管道准确位置。

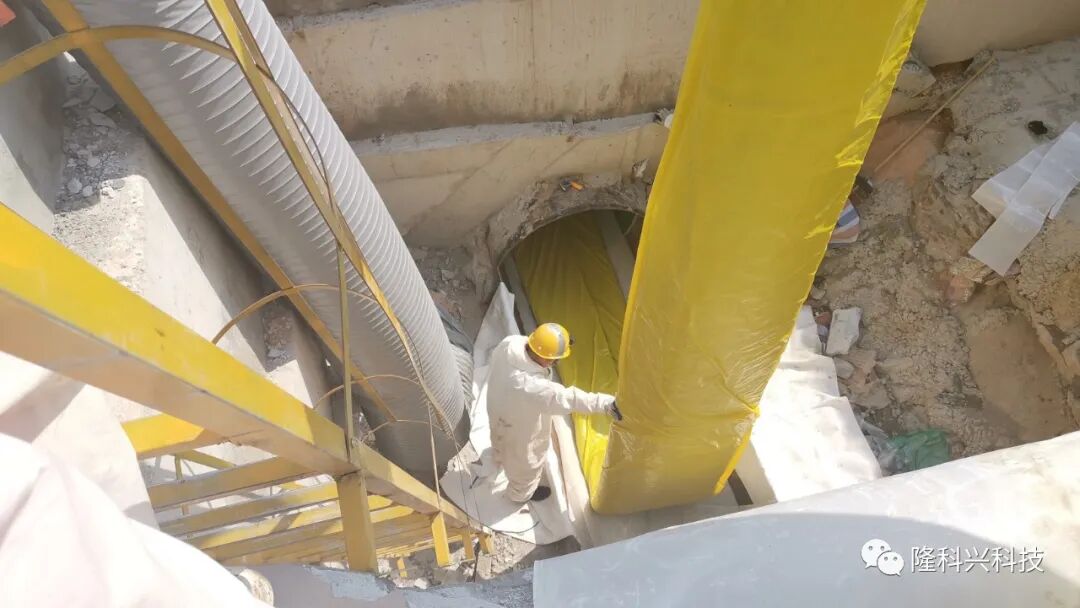

修复井段最长

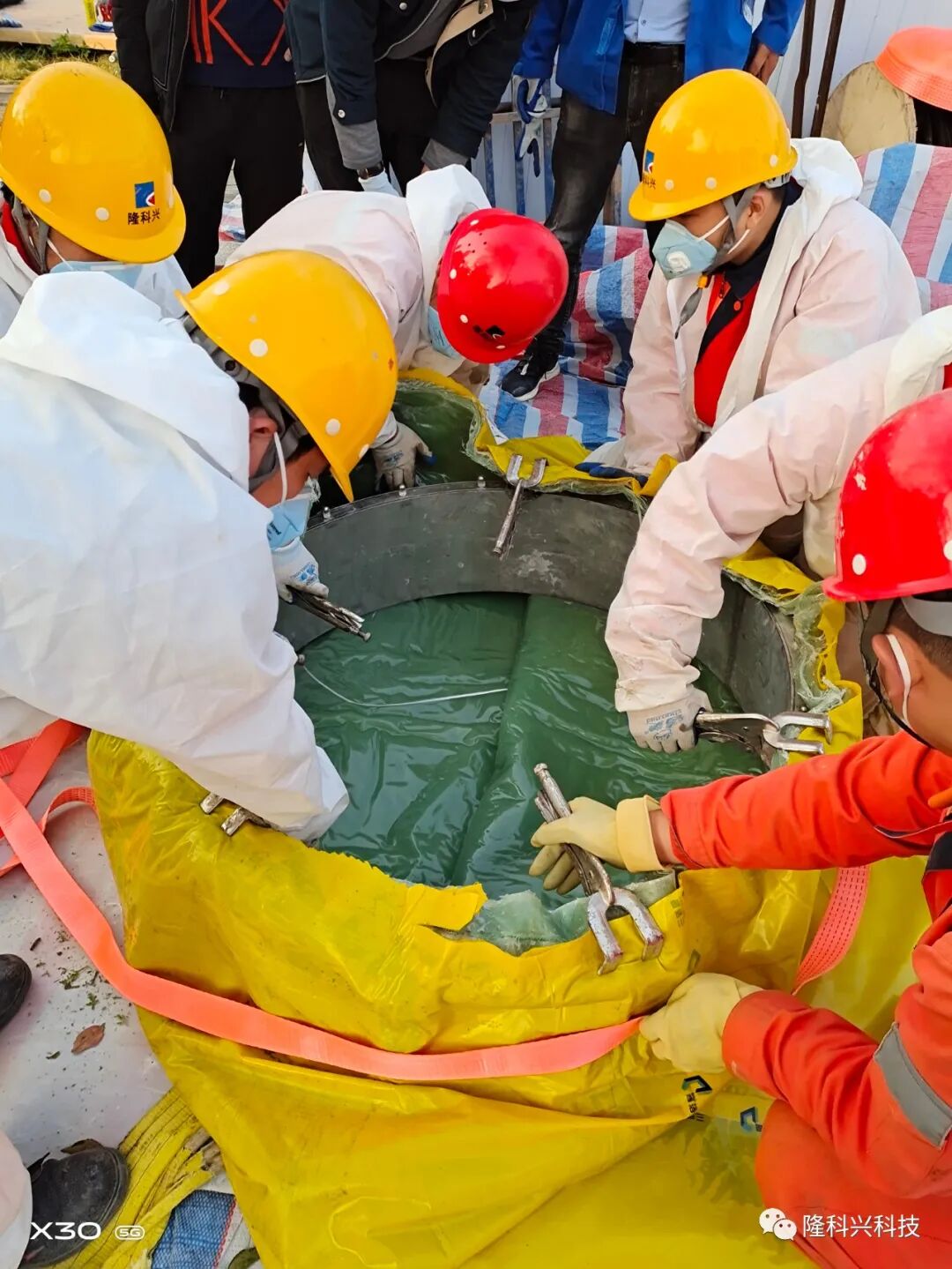

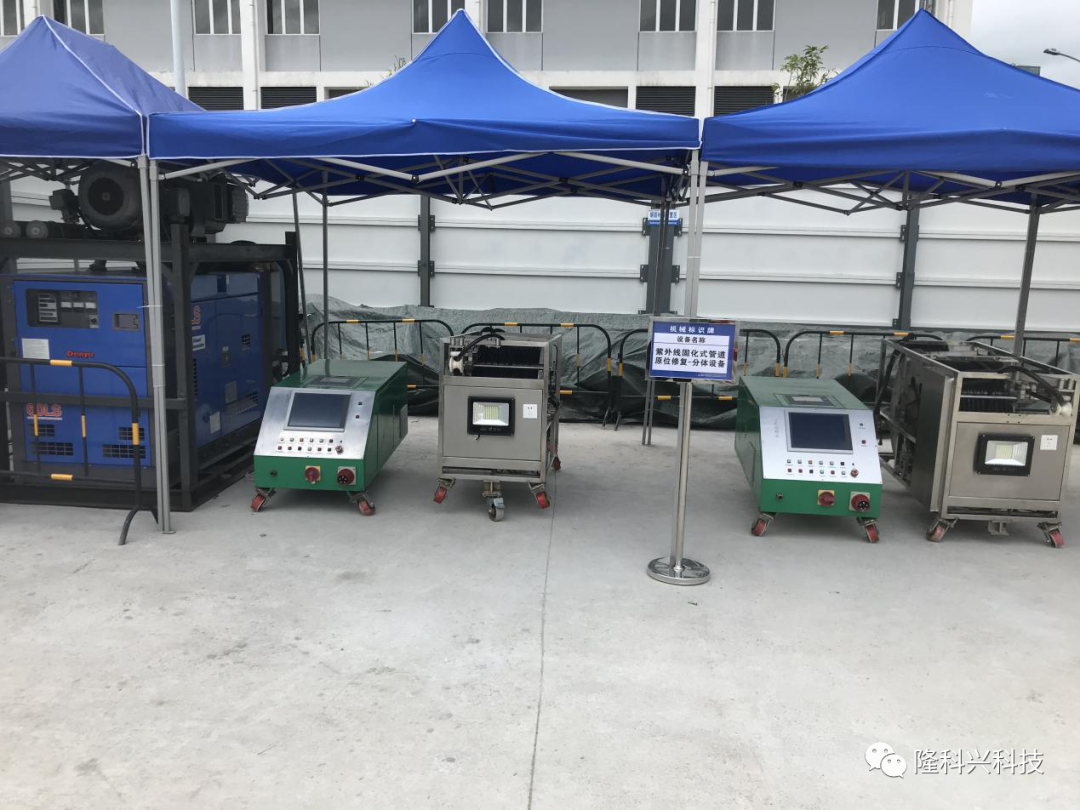

该工程最长井段达到640m,大大超过了传统管道修复长度的100m-120m极限。隆科兴通过固化设备的分体、小型化研发和管道内内衬管连接的技术创新,成功实现了长距离管道管内分段修复技术的应用。
弯头整体固化首次应用
本次工程待修复管道由于距离较长,多处受管道敷设方向、标高和地形等原因影响,存在许多水平方向和竖直方向上的转折和起伏,以及管道内部分区段存在变径。针对这些技术难题,隆科兴深圳项目部通过现场精确测绘,联合普洛兰子公司实现了管道特殊节段的专属化定制生产,完成了国内首次弯头整体UV固化的技术创新应用。

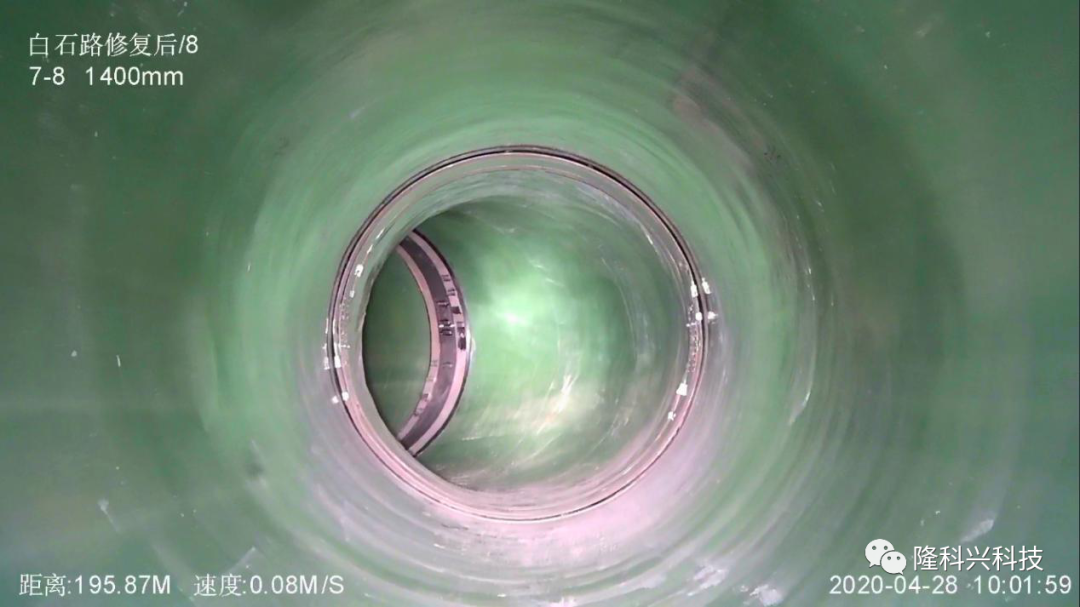

最终,历时157天,北京隆科兴科技集团股份有限公司圆满完成北侧管道全线2412m紫外光固化修复任务。
本工程荣获了中国地质学会非开挖技术专业委员会(CSTT)2019年度优秀工程奖。
